點擊上方藍色字體,關注我們

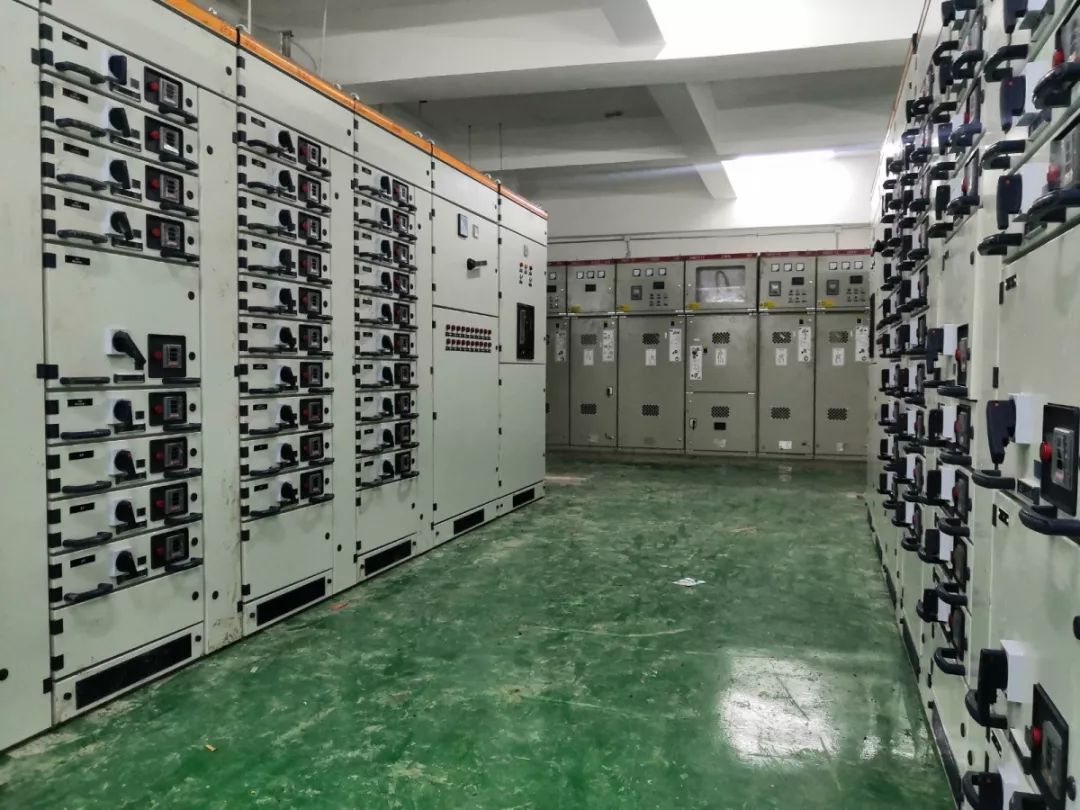

12月26日上午,達昌府項目開關站,總、分專變供配電設備已全部進場,接下來進行供配電設備的安裝工作。達昌府供電工程開工以來,達昌府項目部積極協調,全力推進小區供配電工程建設工作。截至目前,達昌府項目電力排管,開關站至總、分專變電纜橋架已全部完成,目前正在進行井道內母線的安裝工作。為加快施工進度,搶抓送電時間,達昌府項目部正在推進配電間土建工作,協調安裝公司同步安排配電間設備進場安裝,為后續穿設線纜工作創造條件。
另外,嘉匯商業中心項目專變供配電設備已全部安裝完成,電力排管,電纜橋架也已全部完成。
下一步,達昌府項目部和嘉匯商業中心項目部將與施工單位緊密配合,盡快、盡好地完成設備安裝、調試,確保項目年前送電。
